盐井扩建项目纪实
截止到2018年7月3日,新增5组盐井所涉及的所有招标工作已全部完成,包括钢管、阀门、压力表、电缆线等15类36种扩建材料已全部到货。井组及附属设施施工进度如下:

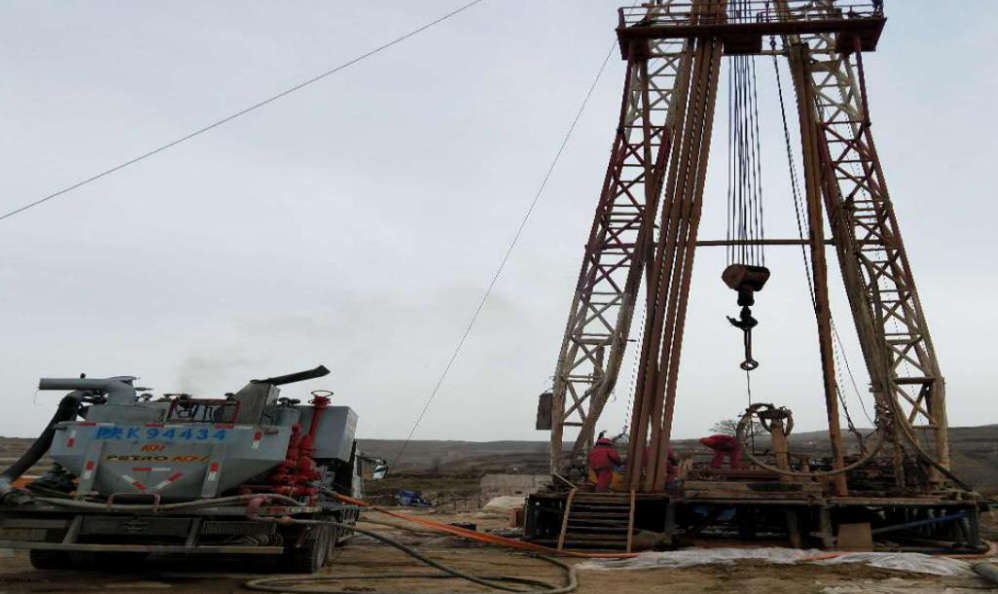

1、打井施工进度:Y11、Y12;Y3、JY3和Y1、JY1三组井已完井连通。J13、J14和J17、J18井正在搬井。

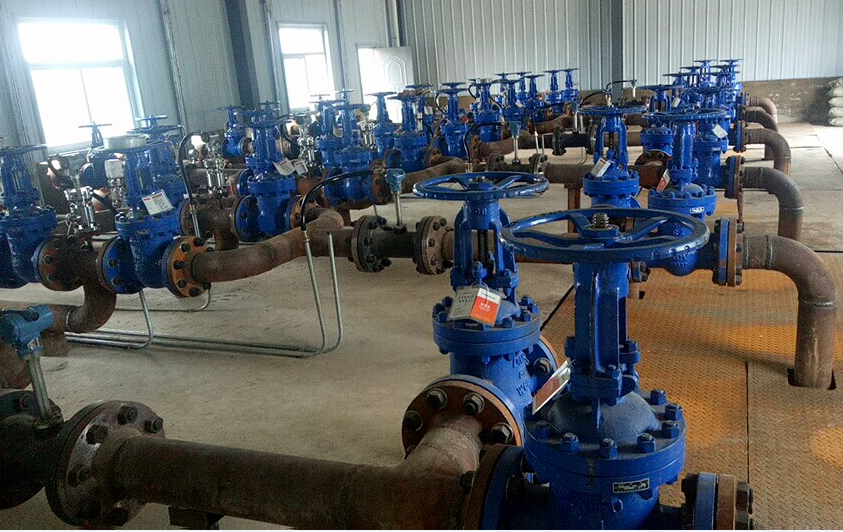

2、阀门室建设情况:阀门井己制做安装好,附属电气仪表设备正在安装。

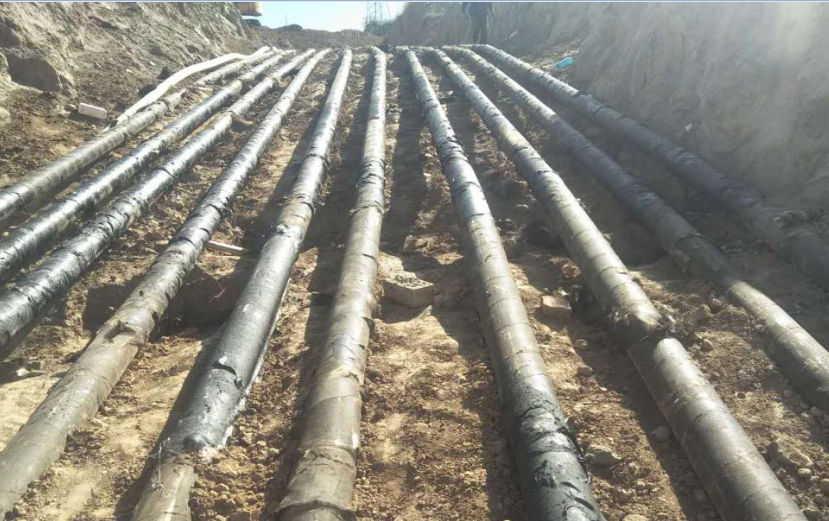

3、采卤管线进度:J17、J18、Y1井的管线已铺设焊接完毕,并与总管连通;Y11和Y3井的釆卤管线还剩50米未铺设焊接;Y12和JY1井管沟开挖工作已完成,待铺设;JY3和J14井管沟开挖还在协商过程中。
