仲夏时节,宁夏金昱元炔烃节能有限公司厂区内塔吊林立、机器轰鸣,一块块平整压实的作业场地已经整理完毕,施工围挡整齐排列,兰炭烘干节能减排升级改造项目的建设现场热火朝天。
作为企业节能降碳、提质增效的重点改造项目。项目建设初期,炔烃节能公司组织固原片区安环生产部开展兰炭烘干节能减排项目技术交流,针对项目实施进度、设备采购供货要求及安装标准等内容完成对接沟通;项目技术招标与商务招标分别于3月19日、20日在集团公司生产技术部与集团比价办开展,最终确定由阿拉善宝德隆节能科技有限责任公司中标,负责本项目的安装施工。这一环节不仅为项目顺利开工筑牢了基础,也为后续加快建设进度、保障工程质量按下了“启动键”。
项目启动初期,公司先后组织开展了施工人员安全培训,并明确告知施工现场的各项注意事项。同时,安排专人跟进项目全流程对接,落实设备到货验收、现场施工协调等工作,及时梳理解决场地规划、交叉作业协调等各类问题,确保项目从开工准备到现场施工的各个环节推进顺畅,既为项目按计划建成投用争取了时间,也为项目投产后实现节能减排、提升生产效益打下了扎实基础。

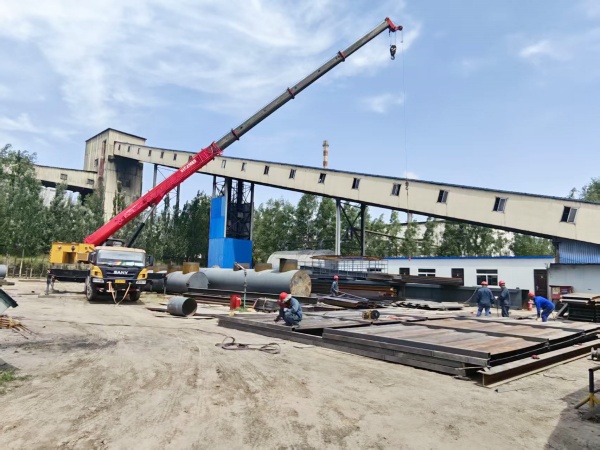

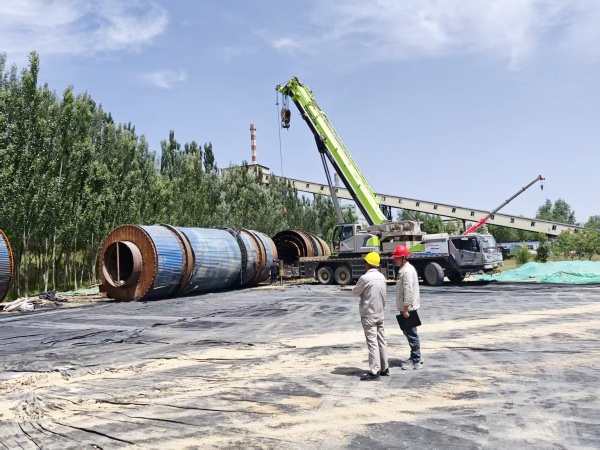

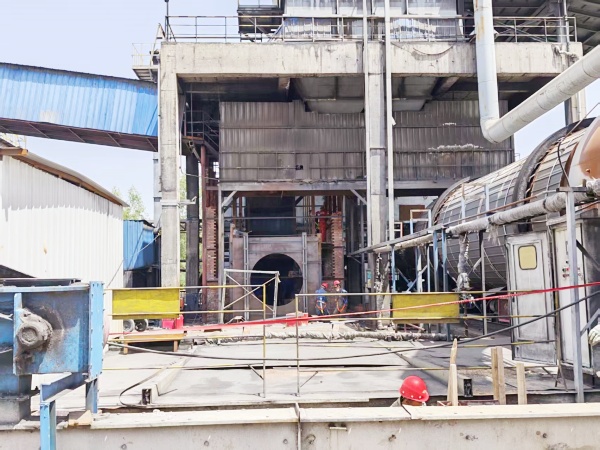

目前,兰炭烘干节能减排升级改造项目已完成原有沸腾炉、滚筒烘干机、旋风除尘器、旧除尘器及配套管道设备的拆除工作。各分项工程推进情况如下:新沸腾炉外墙的小红砖砌筑已全部完工;窑主体与烟囱的打桩作业也已完成,待混凝土强度达标后即可开展承载试验;除尘器箱体基础与尾气管道基础已完成部分施工;烘干机构件、除尘器构件、热风总管、热风支管、石灰窑尾气管道以及烘干机检修楼梯均已预制完成,待上料、出料系统制作完工后,即可推进下阶段施工工序。当前整个项目建设正按照既定时间节点稳步推进,设备预制工作已完成70%,项目总进度约为25%。
下一步,炔烃节能公司将继续紧盯项目建设时间节点,压实各环节安全与质量管理责任,加强施工过程监督协调,及时协调解决施工过程中出现的新问题,保障项目建设安全有序推进,力争项目早日建成投用,为企业落实节能降碳要求、创造更好的经济效益和环境效益打下坚实基础,助力企业在绿色转型发展的道路上迈出更加稳健的步伐。
